西南某項目生態流量放水洞閥室豎井完成壓力鋼管安裝 |
|||||
|
|||||

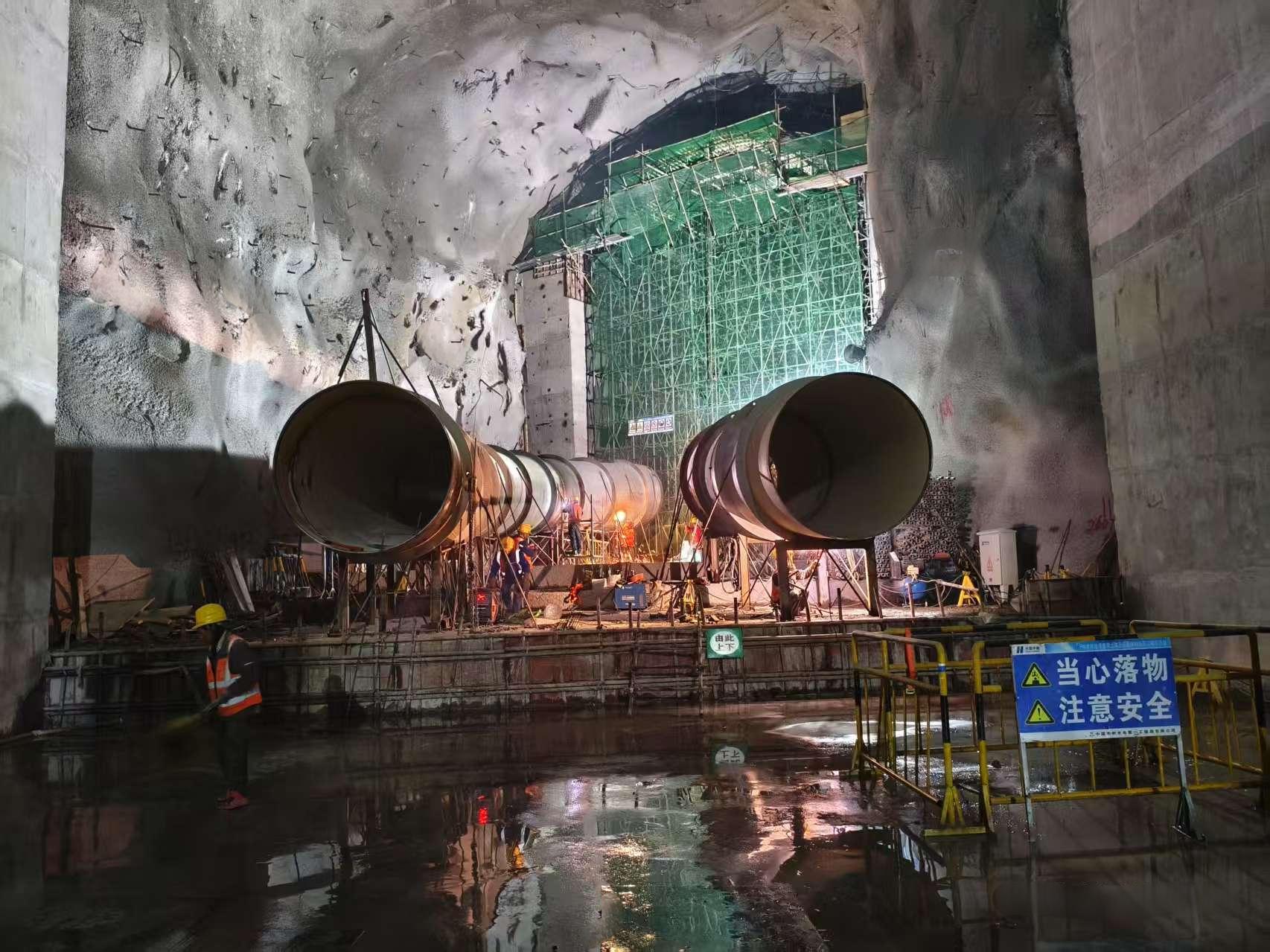

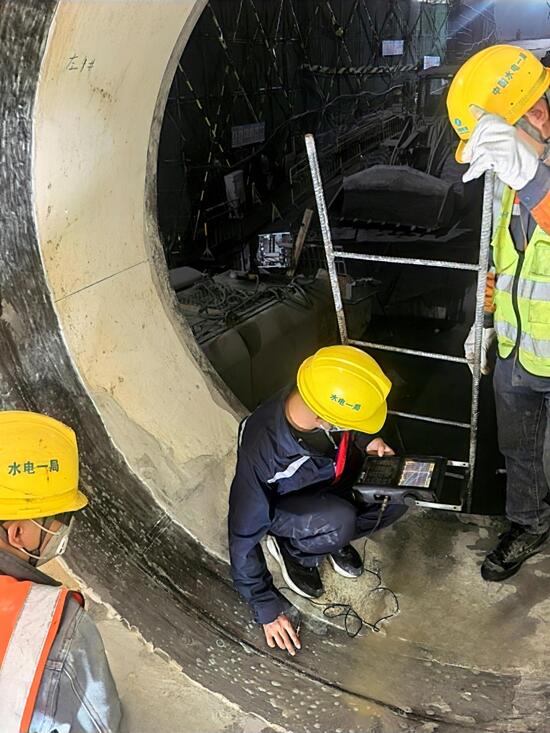

日前,隨著最后一道焊縫探傷檢測完成,西南某項目導流洞放水洞閥室壓力鋼管安裝工作圓滿結束。這一關鍵節點的順利完成,標志著該導流洞建設取得又一個重大階段性進展。 作為導流洞的核心組成部分,放水洞閥室壓力鋼管包含1#(長18.9米)和2#(長23.41米)兩段鋼管。施工中,項目團隊創新采用先澆筑1.5米厚混凝土基巖基礎,再實施鋼管安裝的工藝。鋼管運輸采用14.5米拖板車穿越復雜地形,配合50t汽車吊進行卸車與安裝,嚴格按小樁號向大樁號方向的后退法推進施工。鋼管焊接及加勁環的施工質量直接關系導流洞運行安全,每道焊縫均需通過嚴格探傷檢測。 施工面臨多重挑戰:閥室空間狹窄極大制約安裝作業,高空吊裝風險突出,Q355D鋼材的特殊焊接工藝對技術水平提出極高要求。針對這些難點,項目部充分發揮專業優勢,通過BIM技術三維建模預判施工問題,應用精密測量控制系統實現全過程數字化管控,最終使鋼管高程、中心軸線及管口平面度誤差均達到優良標準,實現質量與效率的雙提升。 本次壓力鋼管的成功安裝,既彰顯了該項目的技術實力與創新能力,也為后續“導截流”目標的圓滿實現奠定了堅實的基礎。項目團隊將繼續保持精益求精的施工理念,確保工程最終圓滿完成。 |
|||||
|
